Дефіцит обладнання для електромереж США через бум AI-датацентрів

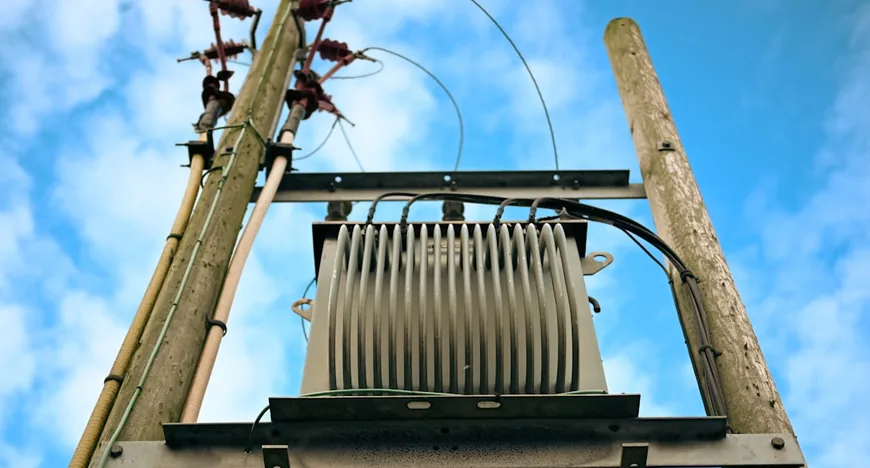

Стрімке зростання попиту на потужності для центрів обробки даних (data centers) штучного інтелекту провокує критичний дефіцит трансформаторів та іншого обладнання в США. Згідно з аналізом Wood Mackenzie, потужність датацентрів у країні може зрости з поточних 24 GW до 110 GW до 2030 року.
Терміни поставок (lead times) для трансформаторів генерації зросли понад 160 тижнів станом на перший квартал 2026 року, порівняно зі 143 тижнями у 2024 році. Для високовольтних автоматичних вимикачів термін очікування зріс до 125 тижнів у другій половині минулого року проти 77 тижнів у 2023-му.
За прогнозами експертів, вартість трансформаторів може зрости на 4–10% протягом наступного року. Через це енергетичні компанії, такі як Roseville Electric Utility, змушені замовляти обладнання за п'ять років до початку проєктів, а також частіше звертатися до постачальників із Китаю та Південної Кореї.
